金塘冲水库建设稳步推进

预计年底投产发电
中国益阳门户网 www.yiyang.gov.cn 发布时间:2026-08-10 12:04 浏览量:
字体: 小 大

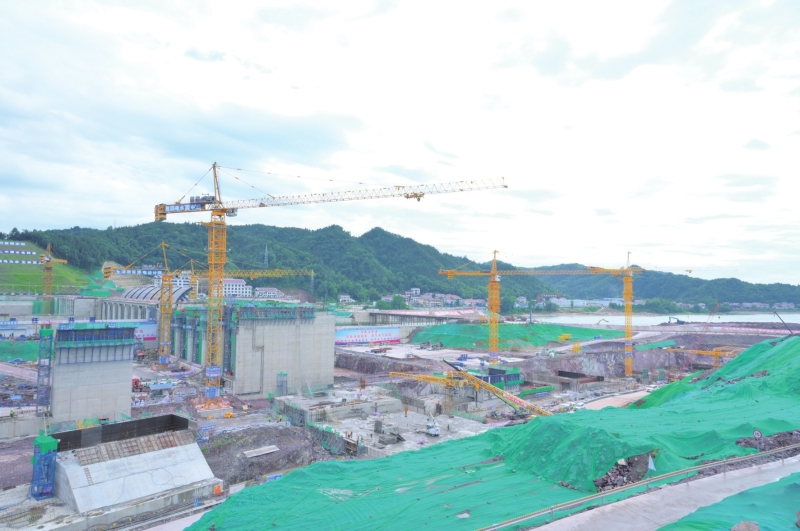

金塘冲水库枢纽工程施工现场。

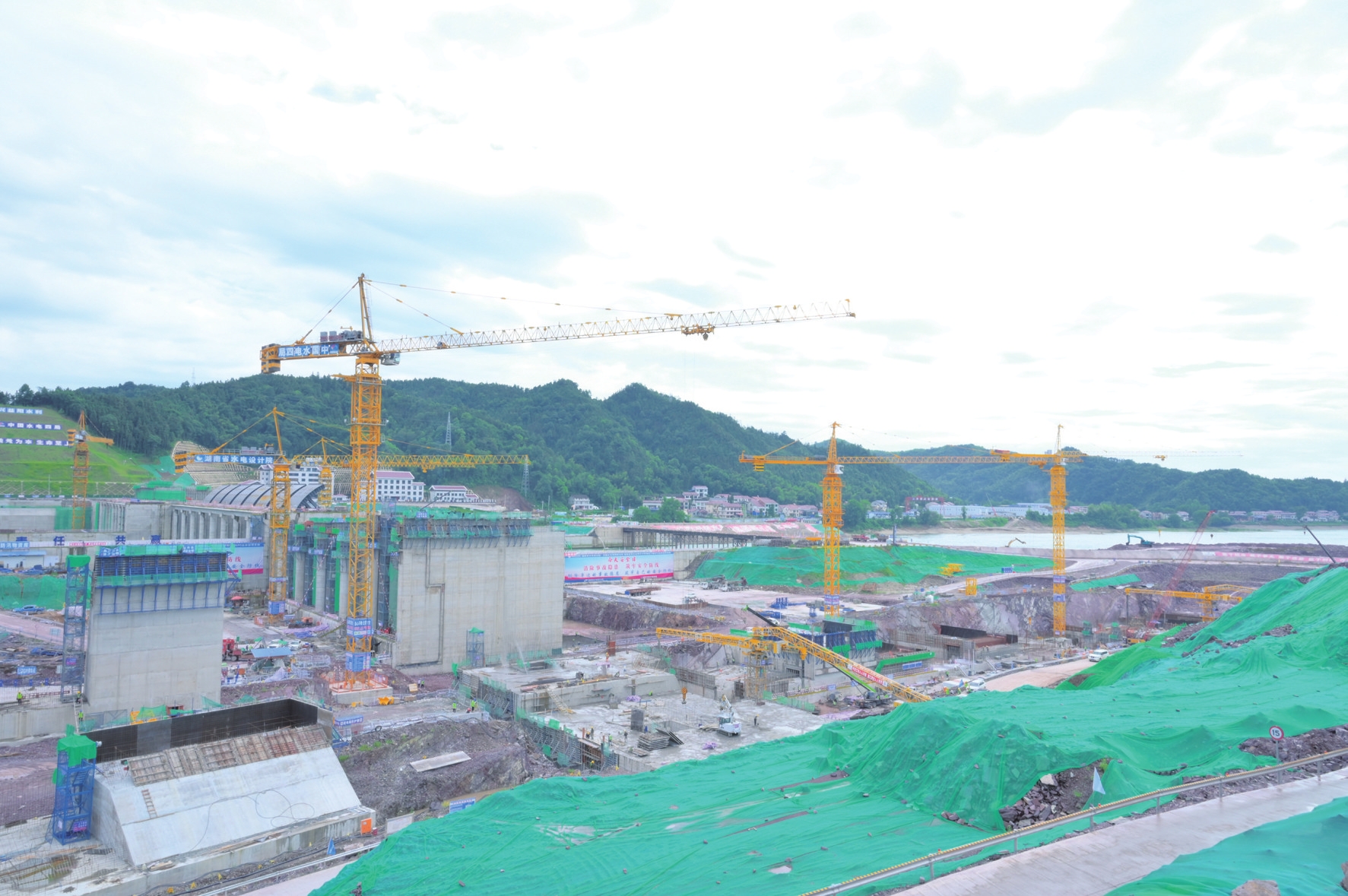

金塘冲水库枢纽工程施工现场。刘美玲摄

  8月5日,在安化县金塘冲水库枢纽工程施工现场,塔吊、吊车、装载机往来穿梭、有序作业,施工人员抢抓工期,对大坝右岸的6孔泄水闸浇筑混凝土。

  金塘冲水库枢纽工程采用“左岸厂房+右岸船闸”总体布局,主要挡泄水建筑物包括左岸连接坝、鱼道、电站厂房、溢流坝、船闸、右岸连接坝。一期围堰为全年挡水围堰,由右岸束窄河床泄流。目前,一期左岸8孔泄水闸已建成过流。二期围堰采用过水围堰,围护右岸6孔溢流坝及船闸施工范围。连日来,各参建单位科学统筹,强化精准调度、错峰施工,1000余名劳动者坚守在烈日下,全力抢抓工程进度。

  为筑牢安全生产防线,金塘冲项目打造了“智慧建管”系统,采集工程进度、质量、安全信息,为施工决策、工程安全提供大数据支撑。启用360度全景视频监控系统、BIM建筑信息模型,为水库勾勒数字三维模型。工地上空,无人机不间断巡查各个施工点位,可实时查看施工厂区、作业面、材料堆场、工地临边危险区域,及时发现、处置安全隐患。开发水利工程“一会三卡”线上学习程序,上线作业要点、风险排查、应急处置等实用课程,提升工人风险识别和应急处置能力。

  截至目前,金塘冲水库枢纽工程累计开挖土石方242.81万立方米,浇筑混凝土62.66万立方米。预计今年12月将完成下闸蓄水和首台机组启动验收,实现投产发电。
