加大力度搬家腾地 支持安化抽水蓄能电站建设

中国益阳门户网 www.yiyang.gov.cn 发布时间:2023-07-14 09:19 浏览量:
字体: 小 大

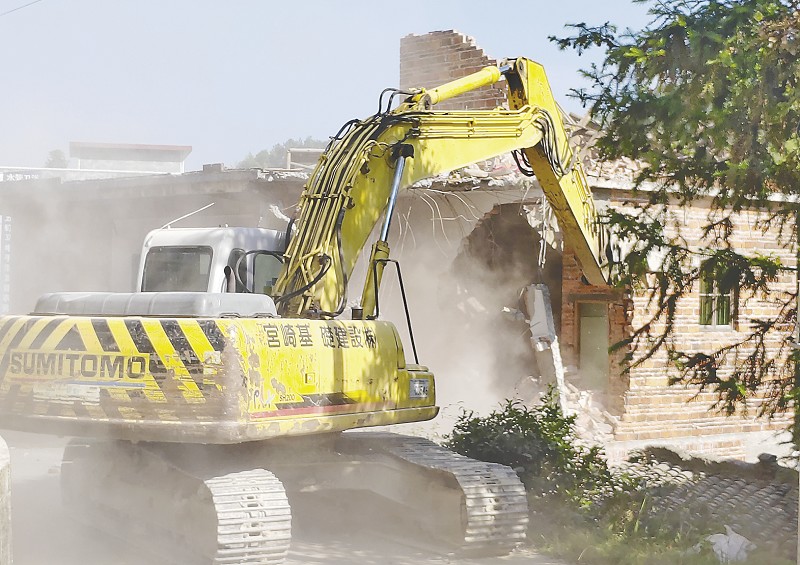

  ▲新屋组李乐安房屋拆除现场。

  7月12日,安化抽水蓄能电站项目主枢纽区——仙溪镇龙丰村先行区域启动房屋拆除作业,拆除人员顶着烈日,挖机、洒水车齐上阵,争分夺秒拆迁腾地,支持项目建设。截至目前,先行区域已签订50栋104户搬家腾地协议,腾空房屋22栋,拆除房屋9栋,拆除房屋总面积达2997平方米。

  安化抽水蓄能电站项目是国家和湖南省“十四五”规划重点能源建设项目,项目总投资151亿元,设计装机容量240万千瓦,设计年发电量26亿千瓦时,装机规模居全国第二、华中第一。该项目先行用地区域93栋177户。自今年5月中旬启动先行区域搬家腾地工作以来,安化抽水蓄能电站项目建设协调指挥部和仙溪镇按照“一个项目,一套班子、一套方案、一抓到底”的工作推进机制,探索建立四级联动工作模式,组织10个征拆专班,抽调30余名党员干部组成先行用地搬家腾地突击队,冒着酷暑进村入户,开足马力拆房腾地,确保先行用地的搬家腾地工作按期完成。

扫一扫在手机打开当前页
信息来源:益阳日报全媒体作者:周巧丽 姚龙 周云峰责任编辑:李媛媛
